Obras de emergência na Ponte Hercílio Luz devem ficar prontas em outubro

GeralObras de emergência na Ponte Hercílio Luz devem ficar prontas em outubro

Joaquina ganha passarela de madeira sobre as dunas, com rampa a partir do estacionamento

Estrutura de 185 metros foi concluída em 13 de outubro, custou cerca de R$ 695 mil e fica pronta mais de dois meses antes do verão.

Avenida da Saudade, no Itacorubi: pedestres e ciclistas passam a usar desvio pelo aterro a partir desta sexta

Nova fase da obra começa na tarde de 16 de outubro e deve durar cerca de 15 dias; a ideia é terminar o trecho antes da temporada de verão.

Ciclo do Divino 2026 fecha neste domingo no Rio Vermelho, com 15 comunidades

Encerramento na Igreja de São João Batista reúne as comunidades festeiras da Capital; a procissão sai às 15h e o rito de fechamento está previsto para as 16h30.

Carnaval 2027 em Florianópolis: Luísa Sonza, Kevin O Chris e Dazaranha estão entre as atrações

Prefeitura e Hit Makers anunciam com quatro meses de antecedência a programação do Carnaval de Rua, de 6 a 9 de fevereiro, em nove arenas pela cidade.

Compartilhe

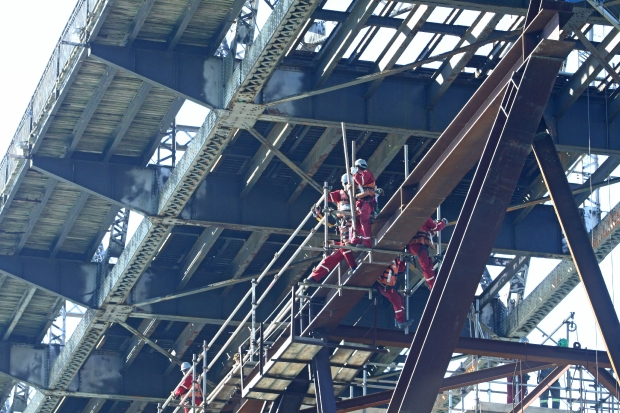

Operários e máquinas mantém o ritmo acelerado nas obras de sustentação inferior da Ponte Hercílio Luz, em Florianópolis. O presidente do Departamento Estadual de Infraestrutura (Deinfra), Wanderley Agostini, vistoriou, nesta quarta-feira, 10, o canteiro de obras da empresa Empa S.A. – Serviços de Engenharia, responsável pela execução dos trabalhos. O serviço emergencial é necessário para dar segurança às próximas etapas de restauração e foi iniciado em abril deste ano. O valor desta etapa será de R$ 10,3 milhões.

 Agostini destacou que esta fase deverá estar concluída no prazo previsto, que é outubro deste ano, e que os recursos estão assegurados. Ainda não está confirmada qual empresa fará o restante da obra de reforma da ponte.

No local, cerca de 95 homens e 40 máquinas fazem os trabalhos, que têm a supervisão de técnicos e engenheiros do Deinfra. A empresa responsável pelo trabalho, a Empa, tem sede em Belo Horizonte e mais de 50 anos de experiência no mercado de construção pesada. A companhia faz parte do grupo português Teixeira Duarte.

Esta etapa de trabalho também conta com equipamento que filma o mergulhador executando os trabalhos no fundo do mar, permitindo, com isso, acompanhar as ações que estão sendo feitas a cerca de 30 metros de profundidade.

Os trabalhos de construção da estrutura provisória que sustentará o vão central da ponte foram interrompidos em agosto de 2014, após rescisão do contrato com a Construtora Espaço Aberto diante de atrasos no cronograma da restauração.

Principais trabalhos executados:

– Movimentação/organização das estruturas metálicas das torres, 01,02,03,04

– Montagem dos andaimes da torre TA1

– Montagem do canteiro de obras

– Montagem da balsa para apoio do guindaste/mergulhadores e transporte de materiais

– Preparação das estruturas metálicas do módulo III da torre TA1

– Forma e armação das bases de apoio a montagem dos tubos dos contraventos

-Atividades de mergulho (filmagem)

-Ensaio do guindaste sobre a balsa

– Organização e limpeza

– Desmontagem dos acessos e guarda copos da TA1 (contrato anterior)

-Montagem de acesso ao píer

-Preparação/montagem dos equipamentos de mergulho na balsa

-Pintura das boias de sinalização

– Instalação dos equipamentos de mergulho na balsa

-Concretagem do piso da área de vivência e viga da rampa do cais

-Manutenção da Grua Torre 02

-Montagem do canteiro de obras

-Descarregamento de estruturas metálicas

-Montagem das balsas para apoio aos mergulhadores e transporte de materiais

– Mobilização e preparação do equipamento de mergulho

-Teste e qualificação dos soldadores

-Desmontagem de estruturas de madeira do contrato anterior

-Supressão vegetal do canteiro de obras e praça de montagem

-Montagem das boias de sinalização de navegação

Histórico da Ponte Hercílio Luz

A Ponte Hercílio Luz foi construída na década de 1920 – entre novembro de 1922 e maio de 1926 – pelas firmas associadas Byington & Sundstrom, que viriam a se tornar a American Bridge. A ponte foi oficialmente inaugurada em 13 de maio de 1926 e fechada para o tráfego de veículos pela primeira vez em 22 de janeiro de 1982. Em 1988, foi reaberta somente ao tráfego de pedestres, bicicletas, motocicletas e veículos de tração animal e, em 1991, foi novamente interditada a qualquer tipo de tráfego.
